2024.05.20
TAKANAWA GATEWAY CITY の現場状況

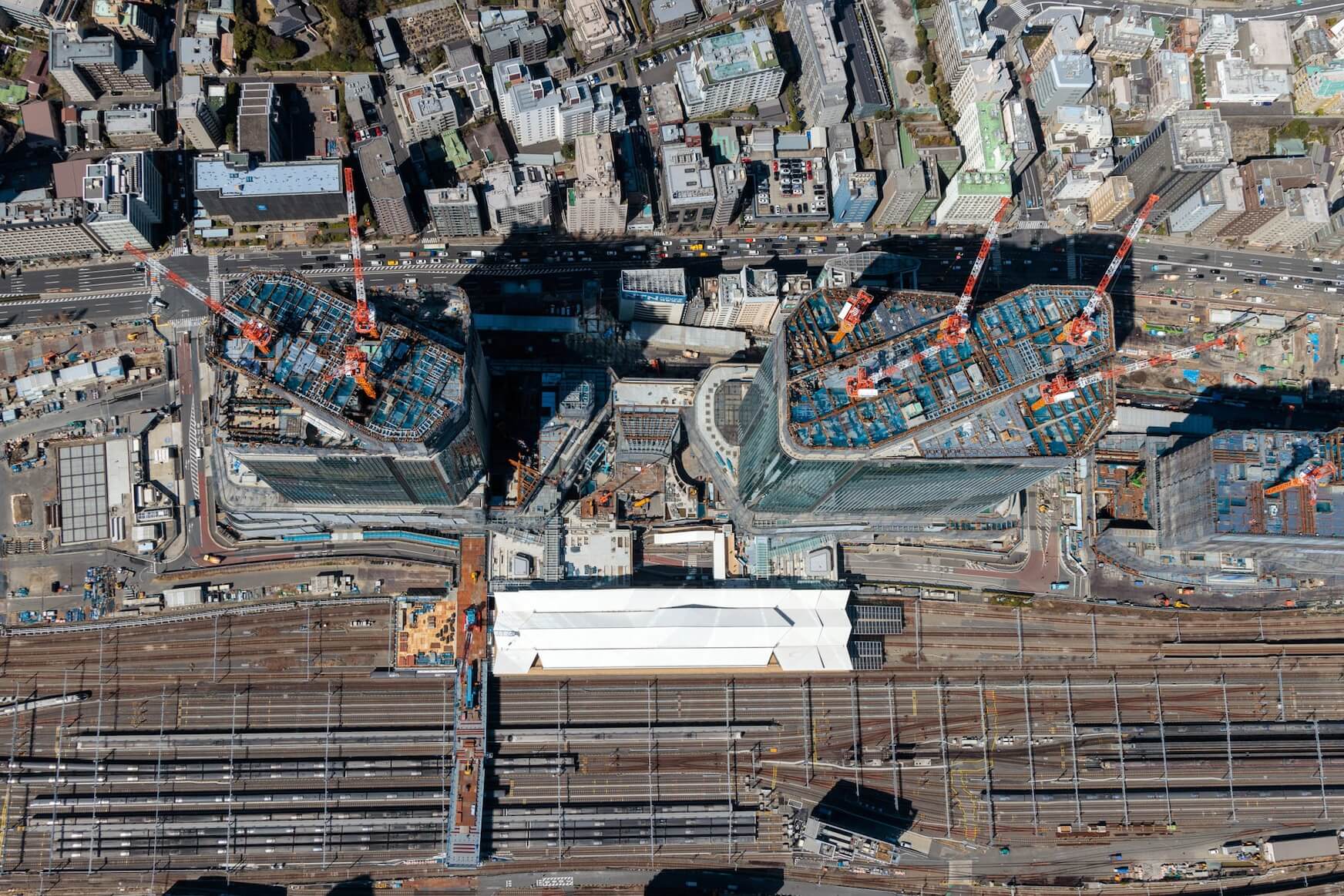

■4街区(THE LINKPILLAR 1)
THE LINKPILLAR 1 NORTH/SOUTH ともに屋上・低層躯体および内装・外装工事が進んでいます。
3-4 街区接続デッキの骨格となる柱、床および外装が完成し、街と地域をつなぐ結節空間が姿を現してきました。

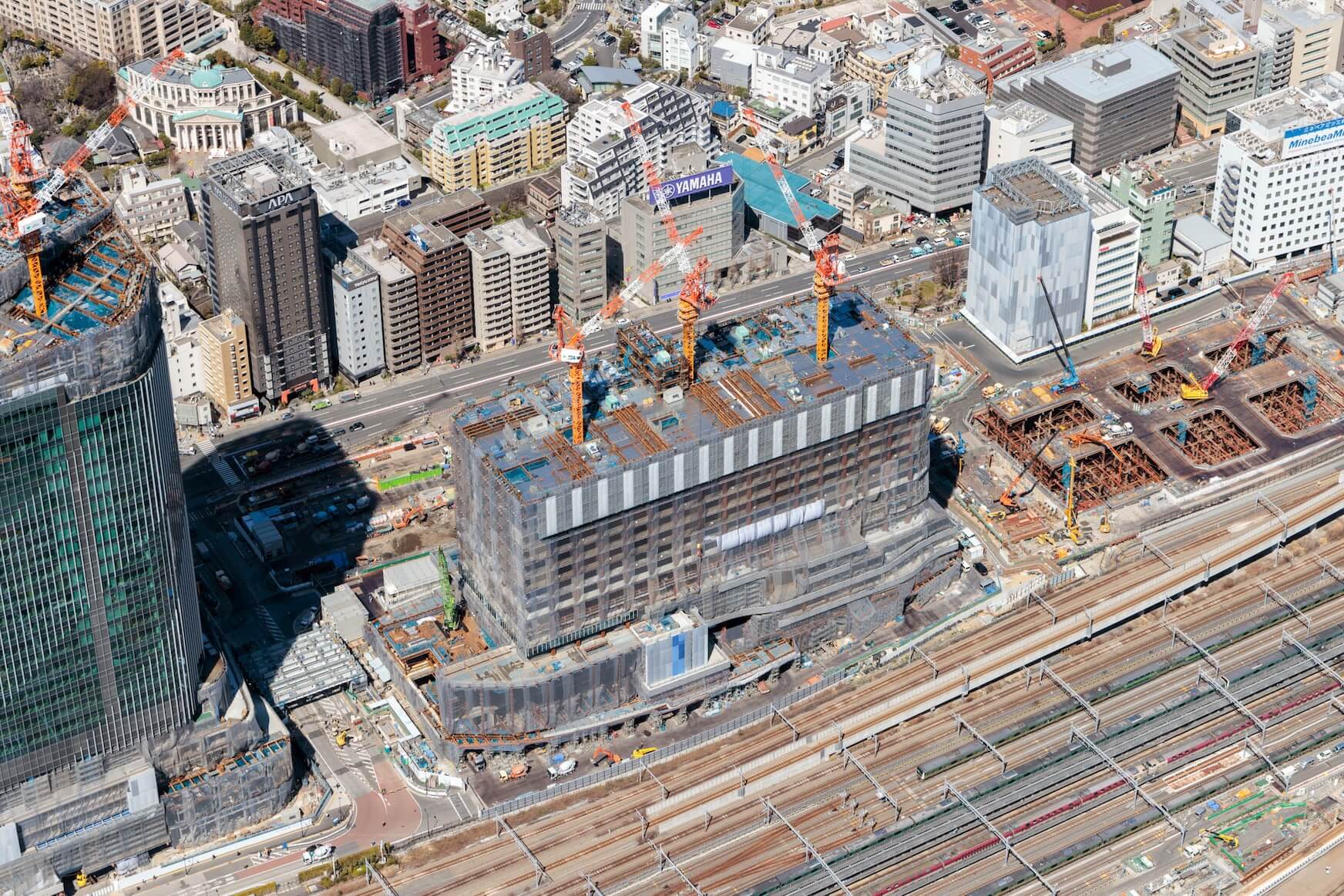

■3街区(THE LINKPILLAR 2)
高層棟の下側にはカーテンウォールの一部が取り付き、外装が見え始め、鉄骨建て方は半分を過ぎました。
地下の工事も同時に進んでいます。

■2街区(文化創造棟(仮称))
地下躯体の工事が進み、地下2階の床の一部が見え始めました。

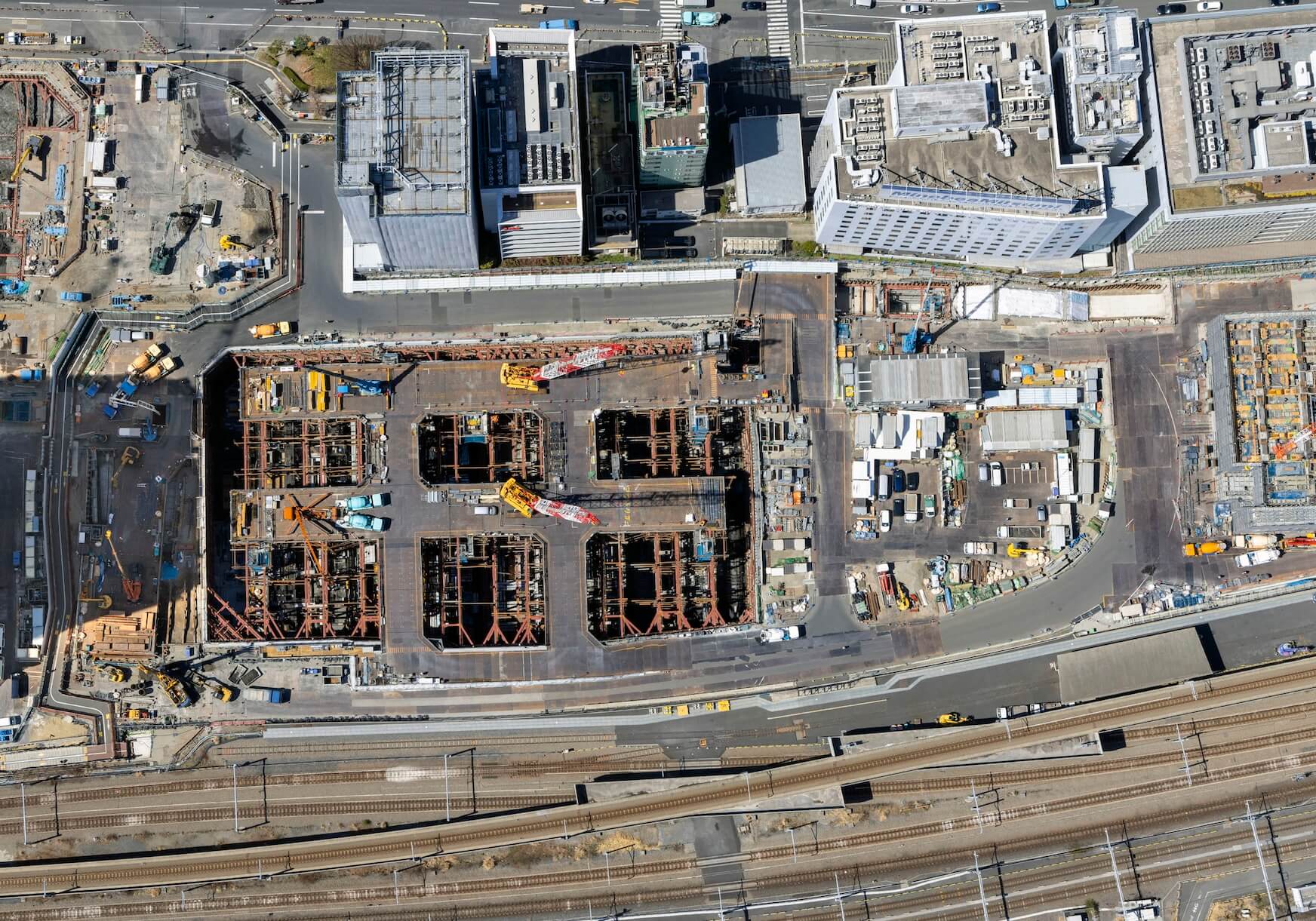

■1街区(TAKANAWA GATEWAY CITY RESIDENCE)
3階の床梁が終わり、3階の床や柱が見えるようになって来ました。
